MSO Erweiterte Parameter konfigurieren

Erläuterung

Bitte beachten Sie, dass Änderungen an diesen Parametern ausschließlich von autorisiertem Personal vorgenommen werden sollten, insbesondere von MSO und PSO Fachexperten (SMEs), da nicht autorisierte Änderungen die Planungslogik und die Leistung des Systems erheblich beeinflussen können.

Die standardmäßige MSO-Vorlage für erweiterte Parameter (mit der Bezeichnung 0-Standard) dient als Standardvorlage für alle MSO-Datensätze (Basisdaten/Begrenzte Terminierung for Standorte).

Angewiesene Benutzer können neue MSO-Vorlagen für fortgeschrittene Parameter erstellen oder bestehende Vorlagen ändern, um bestimmte Anforderungen an die endliche Planung zu erfüllen. Alle aktiven Vorlagen sind änderbar und können mit den entsprechenden Basisdaten der finiten Planung für jeden Standort verknüpft werden, indem die entsprechende Spalte auf der Registerkarte Erweitert der Seite Basisdaten/Begrenzte Terminierung verwendet wird. Die angegebene Vorlage wird auch standardmäßig in MSO-Simulationsszenarien verwendet.

Der Standardwert jedes Parameters wurde getestet und wird für die Standardanwendungsfälle der endlichen Planung empfohlen. Daher müssen Anpassungen mit Vorsicht angegangen, gründlich validiert und ordnungsgemäß dokumentiert werden, um die Integrität des Systems und die Zuverlässigkeit des Arbeitsgangs zu gewährleisten.

Diese Variante enthält Standardwerte für Parameter, die gründlich getestet wurden und für Standardbenutzer empfohlen werden, um eine optimale Leistung und ein einheitliches Planungsverhalten innerhalb des MSO-Systems zu gewährleisten.

Die Liste der Parameter im Zusammenhang mit SLA (Service-Level-Agreement in PSO) kann im Folgenden einzeln erläutert werden. Fortgeschrittene Benutzer können jeden Parameterwert konfigurieren, um die verschiedenen KPIs zu kontrollieren und ein erwartetes Plan-Ergebnis zu generieren.

MSOSLACONFIG

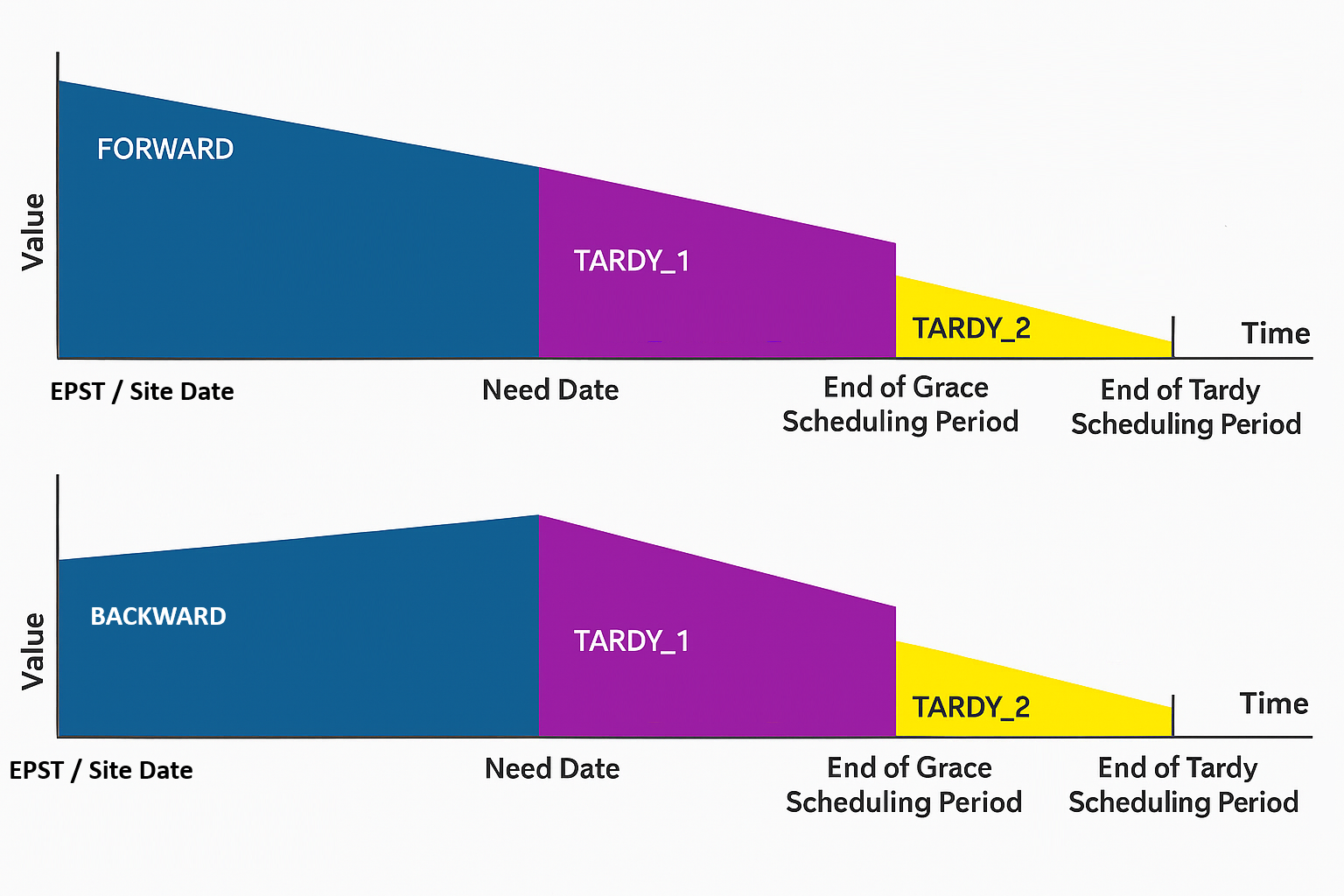

Abbildung 1 - Vorwärts- und Rückwärtsterminierung im Zusammenhang mit MSO-PSO-SLA-Modell – aktuelle Wertschwankungen im Zeitverlauf

Um das Ergebnis der Planung in einer frühen oder pünktlichen Periode zu optimieren, kann ein fortgeschrittener Benutzer die SLA-Parameter in der folgenden Tabelle 1 ändern und verschiedene Ergebnisse des Plans erzielen, indem er das Potenzial steuert, näher am Bedarfstermin oder näher an „Frühestmöglicher Start“ zu planen. Mit all diesen Parametern in Tabelle 1 wird das Ergebnis der Planung für F_Px_SLA und B_Px_SLA variantengeführt. Der Wert 'x' steht für die Kategorie der Priorität des Fertigungsauftrags. Durch Änderung dieser Werte kann der Benutzer verschiedene Aspekte wie die Anzahl der frühen Aufträge, die durchschnittliche Frühzeitigkeit usw. optimieren.

Standard-Arbeitsgang/Fertigungsauftrag Verfrüht/On-Time-Planung im Zusammenhang mit SLA-Parametern
(Gilt für alle SLAs mit Ausnahme der SLAs für Aktivitäten im Zusammenhang für Maschinen- und Werkzeug-Rüstzeiten)
PSO SLA Parameter Fertigungsauftrag Terminierungsrichtung SLA_type Priorität Fertigungsauftrag Kategorie bezogen auf MSO Priority Score Relative MSO Erweiterte Parameter
# start_proportion end_proportion activity_ageing_factor curve_shape
1 Vorwärts F_P0_SLA 0 START_PROP_F-P0-SLA END_PROP_F-P0-SLA AGEING_FACTOR_F-P0-SLA CURVE_SHAPE_F-P0-SLA
2 Vorwärts F_P1_SLA 1 START_PROP_F-P1-SLA END_PROP_F-P1-SLA AGEING_FACTOR_F-P1-SLA CURVE_SHAPE_F-P1-SLA
3 Vorwärts F_P2_SLA 2 START_PROP_F-P2-SLA END_PROP_F-P2-SLA AGEING_FACTOR_F-P2-SLA CURVE_SHAPE_F-P2-SLA
4 Vorwärts F_P3_SLA 3 START_PROP_F-P3-SLA END_PROP_F-P3-SLA AGEING_FACTOR_F-P3-SLA CURVE_SHAPE_F-P3-SLA
5 Vorwärts F_P4_SLA 4 START_PROP_F-P4-SLA END_PROP_F-P4-SLA AGEING_FACTOR_F-P4-SLA CURVE_SHAPE_F-P4-SLA
6 Vorwärts F_P5_SLA 5 START_PROP_F-P5-SLA END_PROP_F-P5-SLA AGEING_FACTOR_F-P5-SLA CURVE_SHAPE_F-P5-SLA
7 Vorwärts F_P6_SLA 6 START_PROP_F-P6-SLA END_PROP_F-P6-SLA AGEING_FACTOR_F-P6-SLA CURVE_SHAPE_F-P6-SLA
8 Vorwärts F_P7_SLA 7 START_PROP_F-P7-SLA END_PROP_F-P7-SLA AGEING_FACTOR_F-P7-SLA CURVE_SHAPE_F-P7-SLA
9 Vorwärts F_P8_SLA 8 START_PROP_F-P8-SLA END_PROP_F-P8-SLA AGEING_FACTOR_F-P8-SLA CURVE_SHAPE_F-P8-SLA
10 Vorwärts F_P9_SLA 9 START_PROP_F-P9-SLA END_PROP_F-P9-SLA AGEING_FACTOR_F-P9-SLA CURVE_SHAPE_F-P9-SLA
11 Vorwärts F_P10_SLA 10 START_PROP_F-P10-SLA END_PROP_F-P10-SLA AGEING_FACTOR_F-P10-SLA CURVE_SHAPE_F-P10-SLA
57 Rückwärtsterminiernung B_P0_SLA 0 START_PROP_B-P0-SLA END_PROP_B-P0-SLA AGEING_FACTOR_B-P0-SLA CURVE_SHAPE_B-P0-SLA
13 Rückwärtsterminiernung B_P1_SLA 1 START_PROP_B-P1-SLA END_PROP_B-P1-SLA AGEING_FACTOR_B-P1-SLA CURVE_SHAPE_B-P1-SLA
71 Rückwärtsterminiernung B_P2_SLA 2 START_PROP_B-P2-SLA END_PROP_B-P2-SLA AGEING_FACTOR_B-P2-SLA CURVE_SHAPE_B-P2-SLA
15 Rückwärtsterminiernung B_P3_SLA 3 START_PROP_B-P3-SLA END_PROP_B-P3-SLA AGEING_FACTOR_B-P3-SLA CURVE_SHAPE_B-P3-SLA
16 Rückwärtsterminiernung B_P4_SLA 4 START_PROP_B-P4-SLA END_PROP_B-P4-SLA AGEING_FACTOR_B-P4-SLA CURVE_SHAPE_B-P4-SLA
17 Rückwärtsterminiernung B_P5_SLA 5 START_PROP_B-P5-SLA END_PROP_B-P5-SLA AGEING_FACTOR_B-P5-SLA CURVE_SHAPE_B-P5-SLA
18 Rückwärtsterminiernung B_P6_SLA 6 START_PROP_B-P6-SLA END_PROP_B-P6-SLA AGEING_FACTOR_B-P6-SLA CURVE_SHAPE_B-P6-SLA
19 Rückwärtsterminiernung B_P7_SLA 7 START_PROP_B-P7-SLA END_PROP_B-P7-SLA AGEING_FACTOR_B-P7-SLA CURVE_SHAPE_B-P7-SLA
20 Rückwärtsterminiernung B_P8_SLA 8 START_PROP_B-P8-SLA END_PROP_B-P8-SLA AGEING_FACTOR_B-P8-SLA CURVE_SHAPE_B-P8-SLA
21 Rückwärtsterminiernung B_P9_SLA 9 START_PROP_B-P9-SLA END_PROP_B-P9-SLA AGEING_FACTOR_B-P9-SLA CURVE_SHAPE_B-P9-SLA
22 Rückwärtsterminiernung B_P10_SLA 10 START_PROP_B-P10-SLA END_PROP_B-P10-SLA AGEING_FACTOR_B-P10-SLA CURVE_SHAPE_B-P10-SLA

Tabelle 1- MSO SLA-bezogene Parameter - Verfrüht/Pünktlich

Wie in Tabelle 2 unten dargestellt, bezieht sich MSO auf spezifische SLAs für Rüstzeiten von Maschinen und Werkzeugen, um Szenarien zu unterstützen, in denen dieselbe Ressource innerhalb derselben Aktivitätsgruppe über die Bedingung Order_One_Way von einer „Rüstzeit-“ zu einer „Betriebsaktivität“ übergeht. Diese SLAs wurden entwickelt, um die Planung zu optimieren, indem unnötige Lücken zwischen Rüstzeiten und Laufzeiten bei der Planung mit unterschiedlichen SLAs minimiert werden. Für Aktivitäten zur Rüstzeit wendet MSO diese speziellen SLAs jedoch nicht an, da Einrichtung und Ausführen von Arbeitsgängen von verschiedenen Ressourcen durchgeführt werden können. Daher erzeugt MSO keine 'Order_One_Way'-Konditionen für Rüstzeit-Lauf-Beziehungen.

Spezielles Szenario für Fertigungsauftrags-Rüstzeit-bezogene Verfrüht/On-time Scheduling-Parameter (Gilt für Maschinen-Rüstzeit- und Werkzeug-Rüstzeit-bezogene Aktivität SLAs)
PSO SLA Parameter Fertigungsauftrag Terminierungsrichtung SLA_type Priorität Fertigungsauftrag Kategorie bezogen auf MSO Priority Score Relative MSO Erweiterte Parameter
# start_proportion end_proportion activity_ageing_factor curve_shape
23 Vorwärts F_SETUP_SLA Alle START_PROP_F_SETUP_SLA END_PROP_F_SETUP-SLA CURVE_SHAPE_F_SETUP-SLA AGEING_FACTOR_F_SETUP-SLA
24 Rückwärtsterminiernung B_SETUP_SLA Alle START_PROP_B_SETUP_SLA END_PROP_B_SETUP-SLA CURVE_SHAPE_B_SETUP-SLA AGEING_FACTOR_B_SETUP-SLA

Tabelle 2- MSO SLA-bezogene Parameter - Rüstzeit von Maschinen und Werkzeugen

Zur Optimierung der Planung von Fertigungsaufträgen, die aufgrund von Kapazitätsengpässen, Verfügbarkeitsproblemen oder anderen unvermeidbaren Umständen verspätet sind, verwendet MSO die in der folgenden Tabelle 3 aufgeführten SLA-Typen. Durch die variantengeführte Variante können fortgeschrittene Benutzer die Planleistung anhand von Kennzahlen wie der Anzahl verspäteter Aufträge und der durchschnittlichen Verspätung feinabstimmen. Die Auswirkung der Periode der tilgungsfreien Zeit kann durch die Anwendung verschiedener SLA-Kurvenformen angepasst werden, in Übereinstimmung mit den PSO-SLA-Designprinzipien und der unterstützenden mathematischen Analyse.

Planen innerhalb der Periode nach Übergabe der Parameter für das Bedarfsdatum
PSO SLA Parameter Fertigungsauftrag Terminierungsrichtung SLA_type Priorität Fertigungsauftrag Kategorie bezogen auf MSO Priority Score Relative MSO Erweiterte Parameter
# start_proportion end_proportion activity_ageing_factor curve_shape
25 Jede Richtung P0_TARDY1_SLA 0 START_PROP_P0_TARDY1_SLA END_PROP_P0-TARDY1-SLA CURVE_SHAPE_P0-TARDY1-SLA AGEING_FACTOR_P0-TARDY1-SLA
26 Jede Richtung P1_TARDY1_SLA 1 START_PROP_P1_TARDY1_SLA END_PROP_P1-TARDY1-SLA CURVE_SHAPE_P1-TARDY1-SLA AGEING_FACTOR_P1-TARDY1-SLA
27 Jede Richtung P2_TARDY1_SLA 2 START_PROP_P2_TARDY1_SLA END_PROP_P2-TARDY1-SLA CURVE_SHAPE_P2-TARDY1-SLA AGEING_FACTOR_P2-TARDY1-SLA
28 Jede Richtung P3_TARDY1_SLA 3 START_PROP_P3_TARDY1_SLA END_PROP_P3-TARDY1-SLA CURVE_SHAPE_P3-TARDY1-SLA AGEING_FACTOR_P3-TARDY1-SLA
29 Jede Richtung P4_TARDY1_SLA 4 START_PROP_P4_TARDY1_SLA END_PROP_P4-TARDY1-SLA CURVE_SHAPE_P4-TARDY1-SLA AGEING_FACTOR_P4-TARDY1-SLA
30 Jede Richtung P5_TARDY1_SLA 5 START_PROP_P5_TARDY1_SLA END_PROP_P5-TARDY1-SLA CURVE_SHAPE_P5-TARDY1-SLA AGEING_FACTOR_P5-TARDY1-SLA
31 Jede Richtung P6_TARDY1_SLA 6 START_PROP_P6_TARDY1_SLA END_PROP_P6-TARDY1-SLA CURVE_SHAPE_P6-TARDY1-SLA AGEING_FACTOR_P6-TARDY1-SLA
32 Jede Richtung P7_TARDY1_SLA 7 START_PROP_P7_TARDY1_SLA END_PROP_P7-TARDY1-SLA CURVE_SHAPE_P7-TARDY1-SLA AGEING_FACTOR_P7-TARDY1-SLA
33 Jede Richtung P8_TARDY1_SLA 8 START_PROP_P8_TARDY1_SLA END_PROP_P8-TARDY1-SLA CURVE_SHAPE_P8-TARDY1-SLA AGEING_FACTOR_P8-TARDY1-SLA
34 Jede Richtung P9_TARDY1_SLA 9 START_PROP_P9_TARDY1_SLA END_PROP_P9-TARDY1-SLA CURVE_SHAPE_P9-TARDY1-SLA AGEING_FACTOR_P9-TARDY1-SLA
35 Jede Richtung P10_TARDY1_SLA 10 START_PROP_P10_TARDY1_SLA END_PROP_P10-TARDY1-SLA CURVE_SHAPE_P10-TARDY1-SLA AGEING_FACTOR_P10-TARDY1-SLA
Planen nach der Periode innerhalb des Planungsfensters Verspätet
PSO SLA Parameter Fertigungsauftrag Terminierungsrichtung SLA_type Priorität Fertigungsauftrag Kategorie bezogen auf MSO Priority Score Relative MSO Erweiterte Parameter
# start_proportion end_proportion activity_ageing_factor curve_shape
36 Jede Richtung P0_TARDY2_SLA 0 START_PROP_P0_TARDY2_SLA END_PROP_P0-TARDY2-SLA CURVE_SHAPE_P0-TARDY2-SLA AGEING_FACTOR_P0-TARDY2-SLA
37 Jede Richtung P1_TARDY2_SLA 1 START_PROP_P1_TARDY2_SLA END_PROP_P1-TARDY2-SLA CURVE_SHAPE_P1-TARDY2-SLA AGEING_FACTOR_P1-TARDY2-SLA
38 Jede Richtung P2_TARDY2_SLA 2 START_PROP_P2_TARDY2_SLA END_PROP_P2-TARDY2-SLA CURVE_SHAPE_P2-TARDY2-SLA AGEING_FACTOR_P2-TARDY2-SLA
39 Jede Richtung P3_TARDY2_SLA 3 START_PROP_P3_TARDY2_SLA END_PROP_P3-TARDY2-SLA CURVE_SHAPE_P3-TARDY2-SLA AGEING_FACTOR_P3-TARDY2-SLA
40 Jede Richtung P4_TARDY2_SLA 4 START_PROP_P4_TARDY2_SLA END_PROP_P4-TARDY2-SLA CURVE_SHAPE_P4-TARDY2-SLA AGEING_FACTOR_P4-TARDY2-SLA
41 Jede Richtung P5_TARDY2_SLA 5 START_PROP_P5_TARDY2_SLA END_PROP_P5-TARDY2-SLA CURVE_SHAPE_P5-TARDY2-SLA AGEING_FACTOR_P5-TARDY2-SLA
42 Jede Richtung P6_TARDY2_SLA 6 START_PROP_P6_TARDY2_SLA END_PROP_P6-TARDY2-SLA CURVE_SHAPE_P6-TARDY2-SLA AGEING_FACTOR_P6-TARDY2-SLA
43 Jede Richtung P7_TARDY2_SLA 7 START_PROP_P7_TARDY2_SLA END_PROP_P7-TARDY2-SLA CURVE_SHAPE_P7-TARDY2-SLA AGEING_FACTOR_P7-TARDY2-SLA
44 Jede Richtung P8_TARDY2_SLA 8 START_PROP_P8_TARDY2_SLA END_PROP_P8-TARDY2-SLA CURVE_SHAPE_P8-TARDY2-SLA AGEING_FACTOR_P8-TARDY2-SLA
45 Jede Richtung P9_TARDY2_SLA 9 START_PROP_P9_TARDY2_SLA END_PROP_P9-TARDY2-SLA CURVE_SHAPE_P9-TARDY2-SLA AGEING_FACTOR_P9-TARDY2-SLA
46 Jede Richtung P10_TARDY2_SLA 10 START_PROP_P10_TARDY2_SLA END_PROP_P10-TARDY2-SLA CURVE_SHAPE_P10-TARDY2-SLA AGEING_FACTOR_P10-TARDY2-SLA

Tabelle 3- MSO SLA-bezogene Parameter - Verspätet oder innerhalb der Periode.

In Szenarien der Vorwärtsterminierung kann es vorkommen, dass der „Frühestmögliche Start“ (EPST) nach dem Bedarfstermin des Fertigungsauftrags liegt. In solchen Situationen gibt der MSO dem EPST den Vorrang als wichtigste Planungsgrundlage für den Arbeitsgang. Das Bedarfsdatum wird ausschließlich zur Definition des planbaren Zeitfensters verwendet, basierend auf dem verspäteten Planungszeitraum, der auf der Seite „Basisdaten/Begrenzte Terminierung“ konfiguriert wurde. In Tabelle 4 sind die SLA-Typen aufgeführt, die MSO in diesen Szenarien anwendet.

EPST> Bedarfstermin-Situation (gilt nur für Vorwärts-Planungsszenario)
PSO SLA Parameter Fertigungsauftrag Terminierungsrichtung SLA_type Priorität Fertigungsauftrag Kategorie bezogen auf MSO Priority Score Relative MSO Erweiterte Parameter
# start_proportion end_proportion activity_ageing_factor curve_shape
36 Vorwärts P0_FT_EPST_SLA 0 START_PROP_P0_FT_EPST_SLA END_PROP_P0_FT_EPST_SLA CURVE_SHAPE_P0_FT_EPST_SLA AGEING_FACTOR_P0_FT_EPST_SLA
37 Vorwärts P1_FT_EPST_SLA 1 START_PROP_P1_FT_EPST_SLA END_PROP_P1_FT_EPST_SLA CURVE_SHAPE_P1_FT_EPST_SLA AGEING_FACTOR_P1_FT_EPST_SLA
38 Vorwärts P2_FT_EPST_SLA 2 START_PROP_P2_FT_EPST_SLA END_PROP_P2_FT_EPST_SLA CURVE_SHAPE_P2_FT_EPST_SLA AGEING_FACTOR_P2_FT_EPST_SLA
39 Vorwärts P3_FT_EPST_SLA 3 START_PROP_P3_FT_EPST_SLA END_PROP_P3_FT_EPST_SLA CURVE_SHAPE_P3_FT_EPST_SLA AGEING_FACTOR_P3_FT_EPST_SLA
40 Vorwärts P4_FT_EPST_SLA 4 START_PROP_P4_FT_EPST_SLA END_PROP_P4_FT_EPST_SLA CURVE_SHAPE_P4_FT_EPST_SLA AGEING_FACTOR_P4_FT_EPST_SLA
41 Vorwärts P5_FT_EPST_SLA 5 START_PROP_P5_FT_EPST_SLA END_PROP_P5_FT_EPST_SLA CURVE_SHAPE_P5_FT_EPST_SLA AGEING_FACTOR_P5_FT_EPST_SLA
42 Vorwärts P6_FT_EPST_SLA 6 START_PROP_P6_FT_EPST_SLA END_PROP_P6_FT_EPST_SLA CURVE_SHAPE_P6_FT_EPST_SLA AGEING_FACTOR_P6_FT_EPST_SLA
43 Vorwärts P7_FT_EPST_SLA 7 START_PROP_P7_FT_EPST_SLA END_PROP_P7_FT_EPST_SLA CURVE_SHAPE_P7_FT_EPST_SLA AGEING_FACTOR_P7_FT_EPST_SLA
44 Vorwärts P8_FT_EPST_SLA 8 START_PROP_P8_FT_EPST_SLA END_PROP_P8_FT_EPST_SLA CURVE_SHAPE_P8_FT_EPST_SLA AGEING_FACTOR_P8_FT_EPST_SLA
45 Vorwärts P9_FT_EPST_SLA 9 START_PROP_P9_FT_EPST_SLA END_PROP_P9_FT_EPST_SLA CURVE_SHAPE_P9_FT_EPST_SLA AGEING_FACTOR_P9_FT_EPST_SLA
46 Vorwärts P10_FT_EPST_SLA 10 START_PROP_P10_FT_EPST_SLA END_PROP_P10_FT_EPST_SLA CURVE_SHAPE_P10_FT_EPST_SLA AGEING_FACTOR_P10_FT_EPST_SLA

Tabelle 4- MSO SLA-bezogene Parameter - EPST>Datum erforderlich

Tabelle 5 veranschaulicht die SLA-Typen, die MSO verwendet, um die drei Komprimierungsstufen Hoch, Standard und Niedrig in Verbindung mit dem Optimierungsziel "Vorlaufzeit für Fertigungsauftrag komprimieren" zu definieren.

Planen mit Komprimierung (Activity_Group_SLA bezogenes Ergebnis komprimieren)
PSO SLA Parameter Fertigungsauftrag Terminierungsrichtung SLA_type Priorität Fertigungsauftrag Kategorie bezogen auf MSO Priority Score Relative MSO Erweiterte Parameter
# start_proportion end_proportion activity_ageing_factor curve_shape
47 Jede Richtung WIP-H-SLA Alle START_PROP_WIP_H_SLA END_PROP_WIP-H-SLA CURVE_SHAPE_WIP-H-SLA AGEING_FACTOR_WIP-H-SLA
48 Jede Richtung WIP-L-SLA Alle START_PROP_WIP_L_SLA END_PROP_WIP-L-SLA CURVE_SHAPE_WIP-L-SLA AGEING_FACTOR_WIP-L-SLA
49 Jede Richtung WIP-S-SLA Alle START_PROP_WIP_S_SLA END_PROP_WIP-S-SLA CURVE_SHAPE_WIP-S-SLA AGEING_FACTOR_WIP-S-SLA

Tabelle 5- MSO SLA-bezogene Parameter - Komprimierungsfunktion

Tabelle 6 zeigt die Standard-Multiplikatoren, die MSO bei der Priorisierung der Arbeitsgänge des Fertigungsauftrags auf der Grundlage der Prioritätskategorie des Fertigungsauftrags berücksichtigt. Die Standardwerte werden anhand der Ergebnisse interner Testbenchmarks ermittelt.

Parameter-Id Beschreibung Typ Standardwert
MSO_PRIORITY_SCORE_1 Multiplikator für MSO Priority Score 1 Nummer 0.3
MSO_PRIORITY_SCORE_2 Multiplikator für MSO Priority Score 1 Nummer 0.45
MSO_PRIORITY_SCORE_3 Multiplikator für MSO Priority Score 1 Nummer 0.5
MSO_PRIORITY_SCORE_4 Multiplikator für MSO Priority Score 1 Nummer 0.7
MSO_PRIORITY_SCORE_5 Multiplikator für MSO Priority Score 1 Nummer 1
MSO_PRIORITY_SCORE_6 Multiplikator für MSO Priority Score 1 Nummer 1.25
MSO_PRIORITY_SCORE_7 Multiplikator für MSO Priority Score 1 Nummer 1.5
MSO_PRIORITY_SCORE_8 Multiplikator für MSO Priority Score 1 Nummer 2
MSO_PRIORITY_SCORE_9 Multiplikator für MSO Priority Score 1 Nummer 3
MSO_PRIORITY_SCORE_10 Multiplikator für MSO Priority Score 1 Nummer 5

Tabelle 6 - MSO Priority Score auf der Grundlage von Basiswertmultiplikatoren

In der folgenden Tabelle 7 sind die Standardparameter aufgelistet, mit denen die allgemeine Variante des Plansatzes definiert wird.

Parameter-Id Beschreibung im Detail Typ Standardwert
ACTIVITY_LIMIT Maximale Anzahl von Prozessen, die geplant werden können. Der Standardwert wird auf der Grundlage der Ergebnisse automatischer Testbenchmarks ermittelt. Nummer 35000
BASE_VALUE_PER_HOUR Fester Basiswert pro Stunde Nummer 1000
COST_OF_SPLIT Anreiz zur Verringerung der Anzahl der Splits eines Arbeitsgangs Nummer 2
DELAY_COST Kosten der Verzögerung für das Aufteilungs-Modell Nummer 1
EXTEND_AVAILABILITY_MINUTES Anzahl der Minuten, die bei der Verlängerung eines fest geplanten Auftrags als Verfügbarkeit eingestellt werden können Nummer 2
LEADTIME_PART_STOCK_VALUE Unendlicher Bestandsartikel, deren Bestand nach der Wiederbeschaffungszeit geplant werden soll, wenn Materialbeschränkungen im PSO berücksichtigt werden. Diese wird auf der Grundlage der maximalen ganzzahligen Grenze in PSO definiert. Nummer 214748,3647
RESOURCE_PREFERENCE_WEIGHT Bevorz. Ressource Gewicht (0,5 bis 1) Nummer 0,8
RESOURCE_TYPE_COST_PER_HOUR Kosten pro Stunde bei Schicht in Ressourcentyp Nummer 20
WSJF_REFERENCE Gewogen Kürzeste Arbeit Erste Referenz. Dies wird als inkrementeller Multiplikator bei der Definition von Basiswerten für Aktivitäten mit fälligem Zeitintervall (Bedarfstermin + Terminverschiebung) in der Vergangenheit berücksichtigt. Nummer 1,1

Tabelle 7- MSO Allgemein Parameter

Alle Parameter auf der Seite MSO Erweiterte Parameter können von autorisierten Benutzern geändert werden, um spezifische geschäftliche Anforderungen zu erfüllen, in Übereinstimmung mit den Standardrichtlinien von PSO und der neuesten Dokumentation zum Scheduling Schema. Die empfohlenen Toleranzbereiche sind in den Dokumenten des PSO festgelegt. Probleme, die sich aus unangemessenen Änderungen der Parameter ergeben, liegen in der alleinigen Verantwortung des Benutzers.

Voraussetzungen

Auswirkungen
