Diese Aktivität dient dazu, Arbeitsgänge des Fertigungsauftrags, die zu den angegebenen Teilmengen gehören, endlich manuell zu planen.
Um diese Aktivität auf der Seite „Begrenzte Terminierung Fertigungsauftrag/-aufträge“ auszuführen, wählen Sie den Standort aus. Nachdem Sie den Standort ausgewählt haben, geben Sie die Teilmengen entsprechend den Anforderungen an die Planung an.
Was sind Teilmengen?
Eine Teilmenge bezieht sich auf eine Gruppe von Ressourcen innerhalb eines Standorts der Fertigung, die unabhängig von anderen Ressourcengruppen arbeiten kann. In einer High-Tech-Fertigung kann beispielsweise eine Teilmenge der Ressourcen für die Abwicklung elektrischer oder elektronischer Fertigungsauftragsarbeitsgänge zuständig sein, während sich eine andere Teilmenge auf mechanische Arbeitsgänge konzentriert. Diese Untergruppen funktionieren in der Regel ohne gegenseitige Abhängigkeiten und arbeiten oft an verschiedenen Standorten. In der Regel haben sie jedoch eine gemeinsame Bezugsquelle oder ein gemeinsames Lager für ihre Bestände.
Wie werden Teilmengen ausgewählt?
Definieren Sie auf der Seite Begrenzte Terminierung Fertigungsauftrag/-aufträge nach der Auswahl des Standorts eine Teilmenge entsprechend den Anforderungen an die Planung, indem Sie die Filterkriterien angeben. Es stehen sowohl Filterkriterien in Bezug auf Attribute des Fertigungsauftrags als auch auf Auftragsstrukturen zur Verfügung.
Die in der Untermenge enthaltenen Fertigungsaufträge bestehen aus den Aufträgen, die den
gewählten Filterkriterien entsprechen, sowie aus allen Fertigungsaufträgen, die mindestens einen
endlichen Arbeitsplatz oder eine endliche/unendliche Lohngruppe mit den Fertigungsaufträgen in der Untermenge
gemeinsam haben.
Hinweis: Ein Fertigungsauftrag, der nur ein Werkzeug mit einem der Fertigungsaufträge in der Untermenge
gemeinsam hat, wird nicht berücksichtigt, es sei denn, er hat auch einen endlichen Arbeitsplatz oder eine
endliche/unendliche Lohngruppe mit mindestens einem der Fertigungsaufträge in der Untermenge gemeinsam.

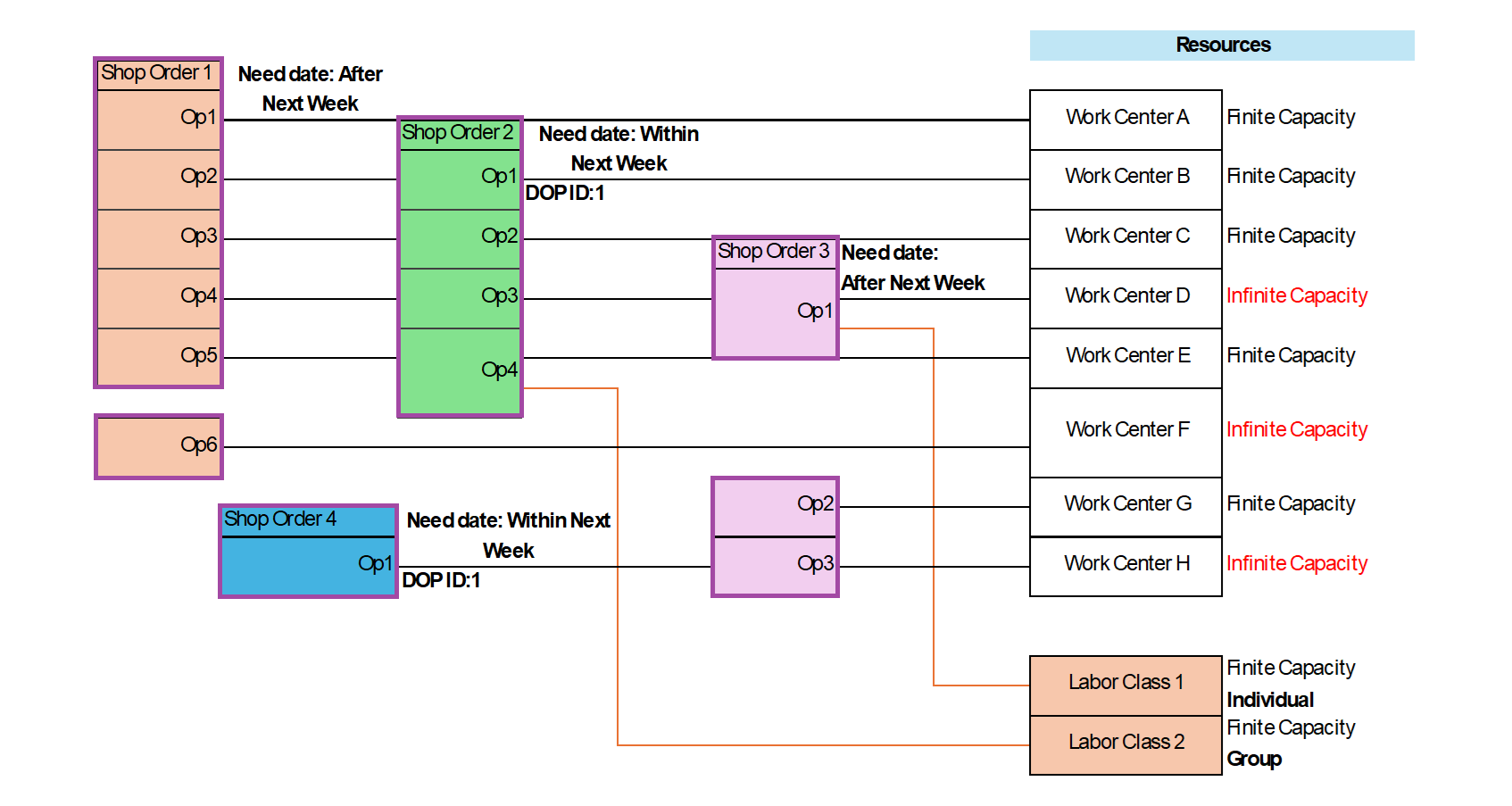

Abbildung 1 - Funktionen von Subset mit Verknüpfungen von Arbeitsgang/Fertigungsauftrag mit mehreren Ressourcen
Bsp. 1 Zufälliger endlicher Arbeitsplatz als Teilmenge
| Vom Anwender definierte Teilmenge | Ausgewählte Aufträge | Sekundäre Ergänzungen zur Auswahl | |||||||
| Arbeitsplatz A | Fertigungsauftrag 1 | Fertigungsauftrag 2 <==Ausgewählt, da der Plan auf den Arbeitsplätzen B und C mit „Begrenzt“ erstellt wird, die in der vom Anwender angegebenen Teilmengenauswahl verwendet wird | |||||||
| Auf der Grundlage der Teilmenge ermittelte MSO die Ressourcen, die umzuplanen sind | Arbeitsplätze | A,B,C,D,E,F | |||
| Lohngruppen | 2 |
Hinweis: Der Fertigungsauftrag 3 wird bei der Neuplanung nicht berücksichtigt, da er aufgrund seiner Zuordnung zum Arbeitsplatz D nur die vom Benutzer ausgewählte Teilmenge betrifft. Da der Arbeitsplatz D als unendliche Ressource definiert ist, wirkt sich seine Auslastung nicht auf die Planungsbeschränkungen aus. Daher können in dieser Situation Arbeitsgänge, die unendlichen Arbeitsplätzen wie Arbeitsplatz D zugeordnet sind, von der Terminierung ausgeschlossen werden.
Bsp. 2 Zufälliger unendlicher Arbeitsplatz als Teilmenge
| Vom Anwender definierte Teilmenge | Ausgewählte Aufträge | Sekundäre Ergänzungen zur Auswahl | |||||||
| Arbeitsplatz D | Fertigungsauftrag 1 | Keine | |||||||
| Fertigungsauftrag 2 | |||||||||
| Fertigungsauftrag 3 | |||||||||
| MSO identifiziert Teilmenge von Ressourcen, die umzuplanen sind | Arbeitsplätze | A,B,C,D,E,F,G,H | |||
| Lohngruppen | 1.2 |
Hinweis: Der Fertigungsauftrag 4 wird bei der Neuplanung nicht berücksichtigt, da er aufgrund seiner Zuordnung zum Arbeitsplatz H nur die vom Benutzer ausgewählte Teilmenge betrifft. Da der Arbeitsplatz H als unendliche Ressource definiert ist, wirkt sich seine Auslastung nicht auf die Planungsbeschränkungen aus. Daher können in dieser Situation Arbeitsgänge, die unendlichen Arbeitsplätzen wie Arbeitsplatz H zugeordnet sind, von der Terminierung ausgeschlossen werden.
Bsp. 3 Benötigt Termin innerhalb der nächsten Woche als Subset
| Vom Anwender definierte Teilmenge | Ausgewählte Aufträge | Sekundäre Ergänzungen zur Auswahl | |||||||
| Bedarfsdatum innerhalb der nächsten Woche | Fertigungsauftrag 2 | Fertigungsauftrag 1 | |||||||
| Fertigungsauftrag 4 | |||||||||
| MSO identifiziert Teilmenge von Ressourcen, die umzuplanen sind | Arbeitsplätze | A,B,C,D,E,F,H | |||
| Lohngruppen | 2 |
Hinweis: Die Arbeitsplätze A und F sind in der Umplanungsanforderung enthalten, da sie für die Umplanung des Fertigungsauftrags 1 erforderlich sind. Wenn jedoch der Arbeitsplatz F mehr Arbeitsgänge hatte, kann er von der Plananforderung befreit werden, da es sich um einen Arbeitsplatz mit unendlicher Kapazität handelt
Bsp. 4 DOP-Struktur Auftrag ID:1 als Teilmenge
| Vom Anwender definierte Teilmenge | Ausgewählte Aufträge | Sekundäre Ergänzungen zur Auswahl |
| Bedarfsdatum innerhalb der nächsten Woche | Fertigungsauftrag 2 | Fertigungsauftrag 1 |
| Fertigungsauftrag 4 |
| MSO identifiziert Teilmenge von Ressourcen, die umzuplanen sind | Arbeitsplätze | A,B,C,D,E,F,H |
| Lohngruppen | 2 |
Hinweis: Die Arbeitsplätze A und F sind in der Umplanungsanforderung enthalten, da sie für die Umplanung des Fertigungsauftrags 1 erforderlich sind. Wenn jedoch der Arbeitsplatz F mehr Arbeitsgänge hatte, kann er von der Plananforderung befreit werden, da es sich um einen Arbeitsplatz mit unendlicher Kapazität handelt.
Einfluss
Diese Funktionalität wurde speziell entwickelt, um reine Ressourcen-Teilmengen effizient zu planen und die Belastung des MSO-Planungsdienstes zu minimieren, indem unnötige standortweite Daten vermieden werden.
Wenn sich Auftragsstrukturen (wie DOPs, Projekte usw.) über mehrere Ressourcen-Teilmengen erstrecken, können sie nicht als echte Teilmengen betrachtet werden. Die Planung solcher Strukturen kann zu ungenauen Ergebnissen und einer möglichen Überlastung der Ressourcen führen.
Auch die individuelle Planung von Auftragsstrukturen kann zu Überlastungssituationen führen. Um eine genaue und konfliktfreie Planung zu gewährleisten, wählen Sie immer alle Auftragsstrukturen aus, die sich dieselben Ressourcen-Teilmengen teilen, und führen Sie dementsprechend eine endliche Planung mit MSO durch.
