Skip to content

Flexi 保守

Flexi 保守(Flexible 保守 Window とも呼ばれます)は IFS Cloud のサービスであり、対象となるお客様が、IFS により定義された標準の保守ウィンドウに制約されることなく、スケジュールされた標準保守の実施タイミングをより柔軟に制御できるようにします。

標準モデルでは、IFS は地域内のすべてのお客様に適用される固定の時間帯に計画保守を実施し、これらの計画保守スケジュールは IFS サービスセンターのバナーで通知されます。

Flexi 保守の導入により、すべての計画された標準保守アクティビティが、ライフサイクル・エクスペリエンス・センター(LEC)の Environment Studio にある スケジュールd Activities テーブルに表示され、一覧化されます。さらに、Flexi の権利を持つお客様は、LEC Environment Studio を使用して、月次保守をビジネス運用により適した時間枠へ再スケジュールできます。

前提条件

  • 権利(Entitlement)の購入:FLEXI
  • Admin Studio の Feature ManagementFlexi 保守 トグルを有効化する(IFS サポート チームの管理者が実施)
  • IFS Cloud バージョン 25R2 以降で、LEC Environment Studio にアクセスできること
  • Flexi 保守を使用して保守を再スケジュールするための、Environment Studio Admin ロールの権限

主な考慮事項

  • 環境の保守再スケジュールは、予定開始時刻の少なくとも 72 時間(3 日)前までに開始する必要があります。
  • 非本番の保守は、本番の保守の前にテストし、完了している必要があります。
  • 非本番の開始時刻と本番の開始時刻の間には、7 日間の間隔を設ける必要があります。
  • すべての非本番環境は同一の保守スケジュール時刻を共有します。したがって、お客様が 1 つの非本番保守時刻を再スケジュールすると、他のすべての非本番保守時刻もそれに合わせて更新されます。
  • 再スケジュールする日付はすべて、IFS の標準保守ウィンドウより後である必要があります。

非本番保守の再スケジュール

  • ライフサイクル・エクスペリエンス・センター(LEC)の Environment Studio にログインします。

Figure 1 - LEC Environment Studio
  • Environment Studio で スケジュールd Activities をクリックします。スケジュールされた標準保守アクティビティが スケジュールd Activities テーブルに表示されます。

Figure 2 - スケジュールd Activities Table

  • 変更したい非本番の保守アクティビティをクリックします。スケジュールd Activity Details ウィンドウが表示されるので、Reスケジュール 保守 をクリックします。
Figure 3 - スケジュールd Activities Details
  • Reスケジュール 保守 - Flexi ページが開きます。ステッパー表示で、主に 3 つのステップ(スケジュール Non-Production、Review Production、Confirmation)が表示されます。
非本番環境の保守をスケジュール
  • Impacted Environments では、更新後の非本番保守ウィンドウの影響を受ける他の非本番環境を確認できます。
  • Change スケジュール をクリックします。
  • 情報バナーに表示される候補の期間をもとに、スマートなスケジューリング UI で保守を再スケジュールできます。これにより、ユーザーは保守アクティビティを容易に変更できます。

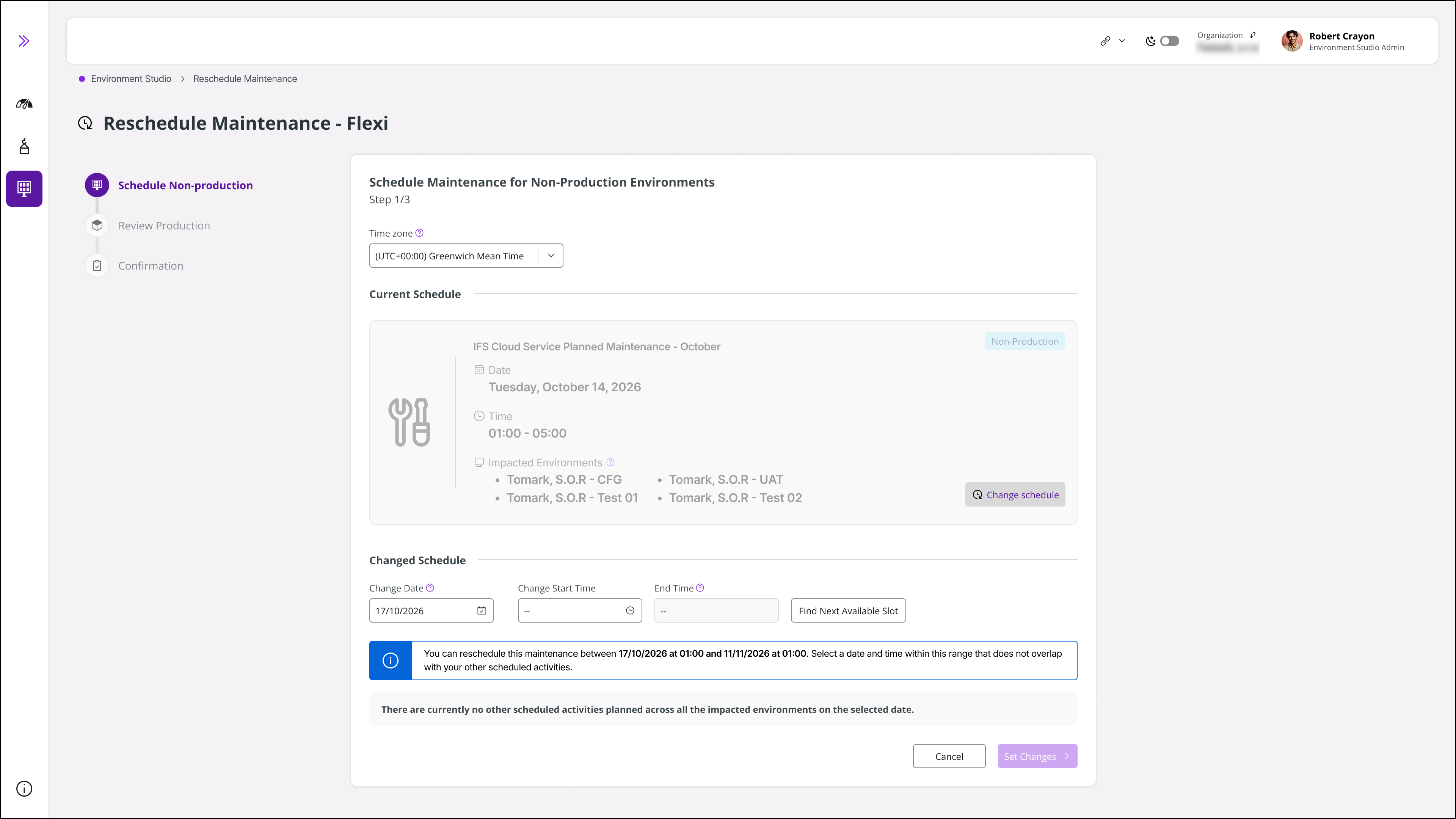

Figure 4 - Change Non-Production 保守

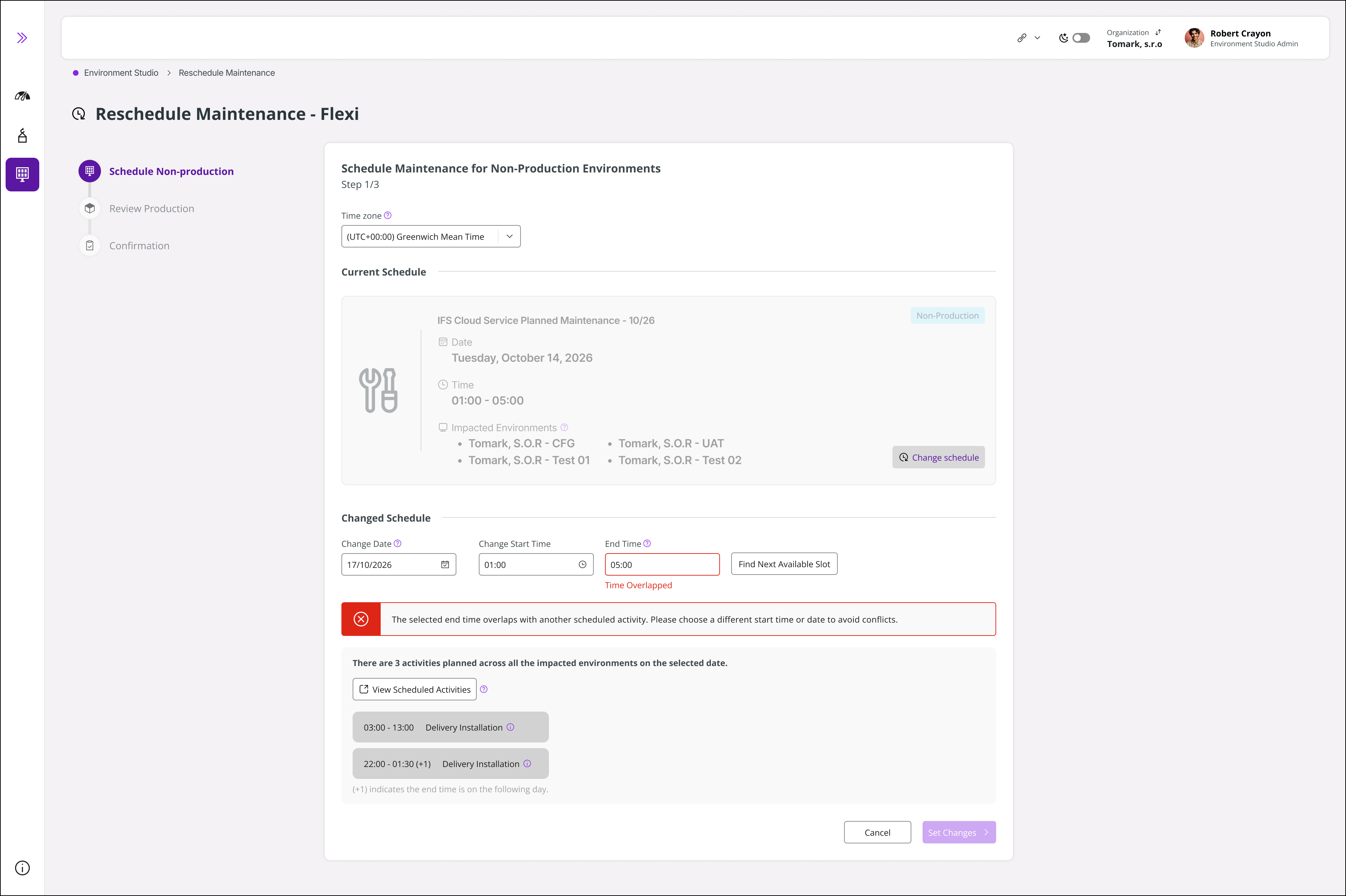

  • 予定開始時刻の 72 時間未満で保守の再スケジュールを試みると、エラーメッセージが表示されます。

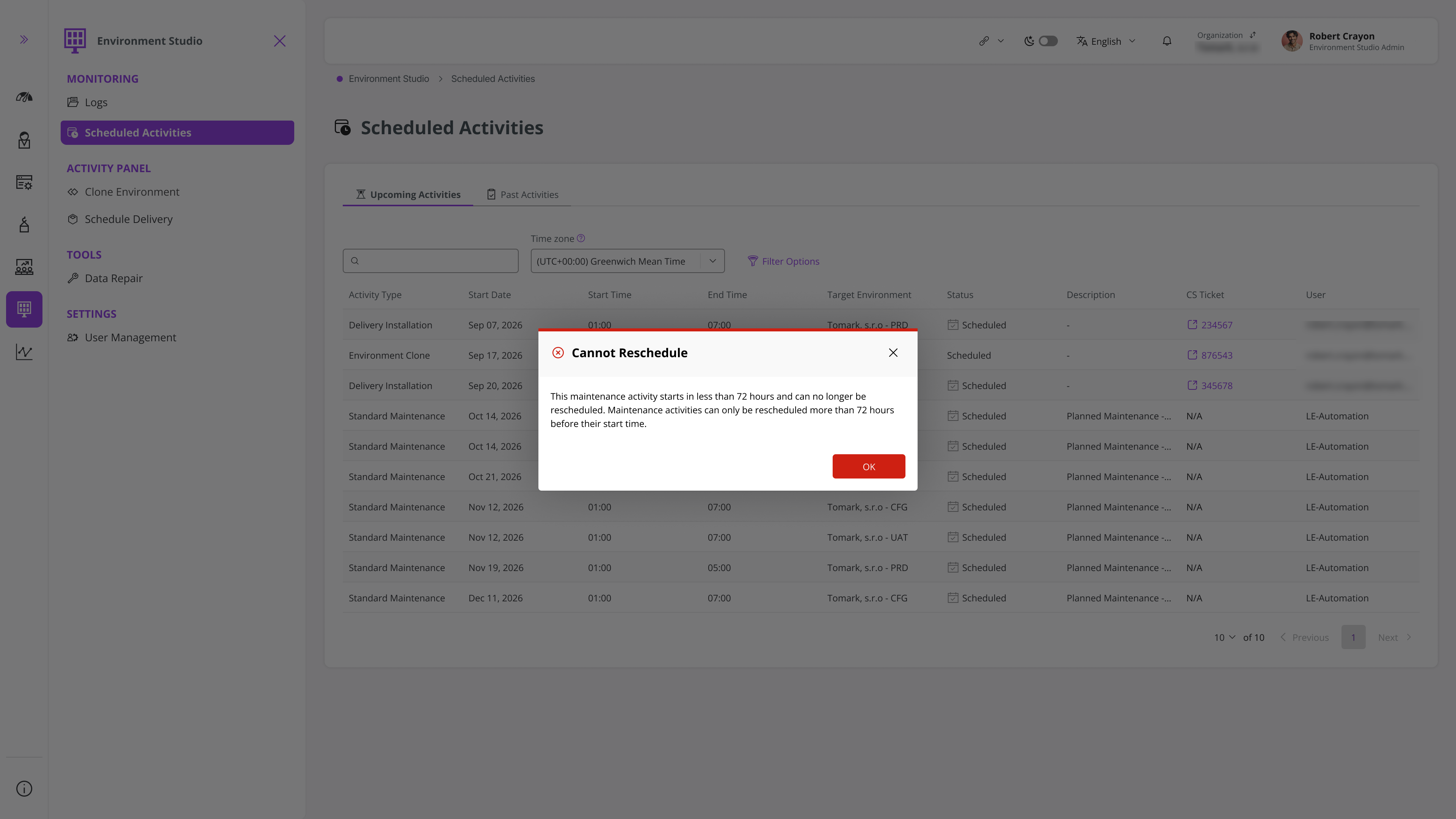

Figure 5 - Error Message on 72-hour 保守 Initiation

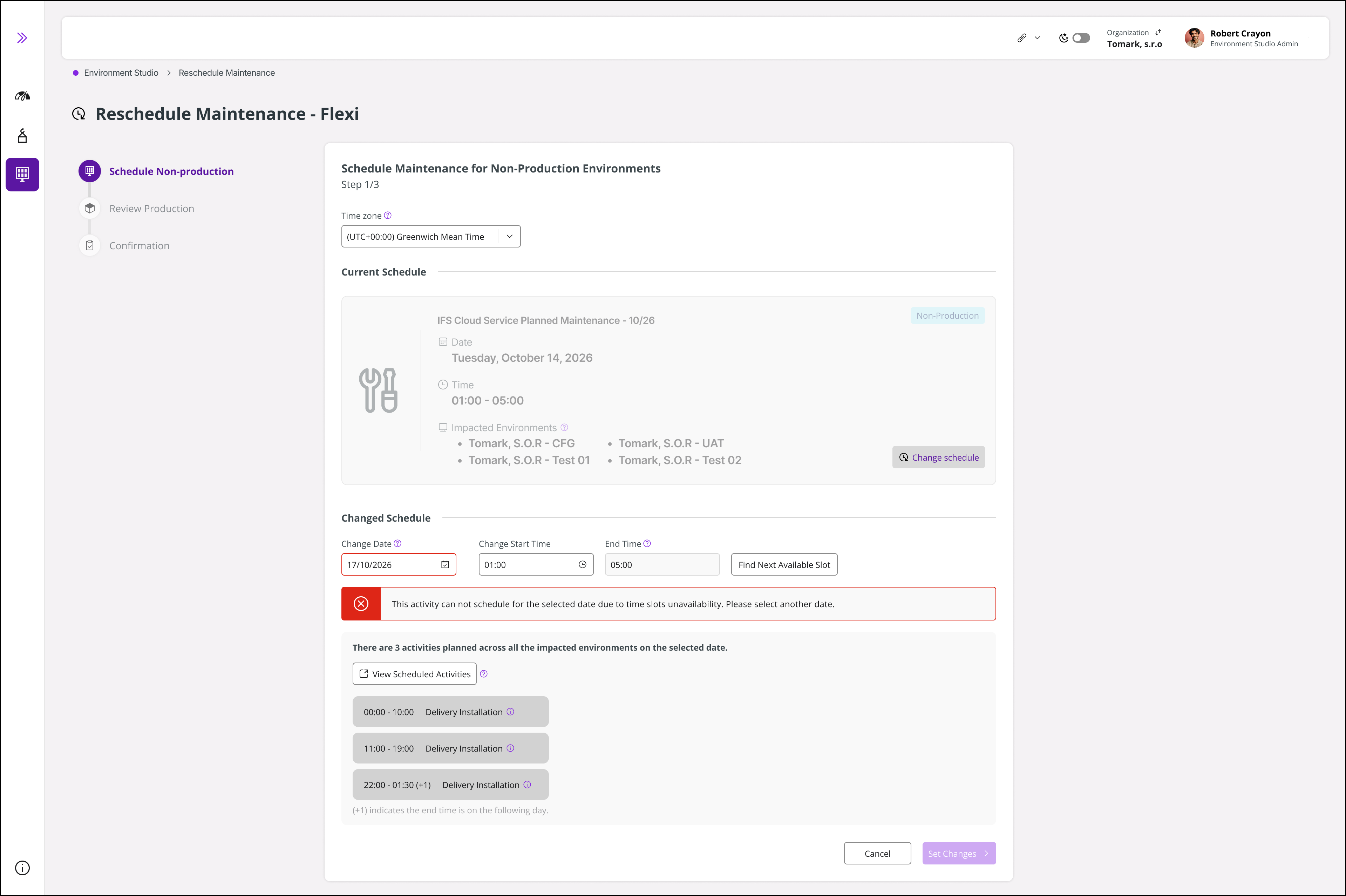

  • 保守アクティビティに対して選択した日付が利用できない場合、利用不可である旨の通知が表示されます。
Figure 6 - Changed Date is Not Available for 保守
  • 日付と時刻が別のスケジュール済みアクティビティと競合する場合も、利用不可である旨の通知が表示されます。
Figure 7 - Changed Date/ Time is Not Availble for 保守
  • 競合がない状態で保守の変更内容をすべて設定できたら、Set Changes をクリックします。続いて スケジュール Production ステップに進みます。
スケジュール Production
  • 変更後の非本番開始時刻が、「非本番保守と本番保守の間に 7 日間の間隔を設ける」という制約に違反しない場合は、そのまま確認へ進めます。

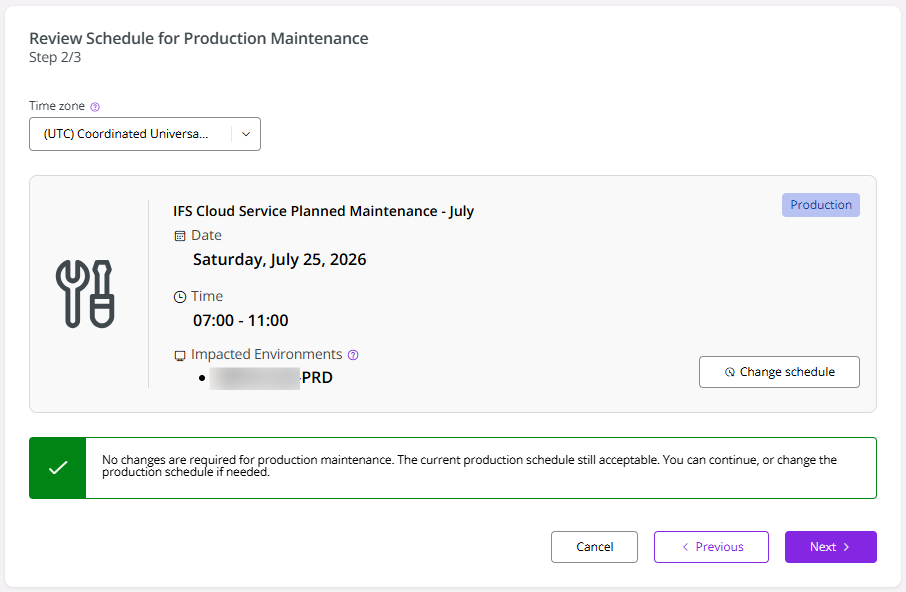

Figure 8 - スケジュール Production 保守
  • 変更後の非本番保守開始時刻により、非本番保守開始時刻と本番開始時刻の 7 日間の間隔に影響が出る場合は、本番保守の開始時刻もそれに合わせて変更する必要があります。新しい日付と開始時刻を設定し、Set Changes をクリックします。
Figure 9 - Change Production 保守 Date/Time
Confirmation
  • 最後に、非本番および本番の保守アクティビティに対する変更内容を確認します。確認後、Confirm をクリックします。

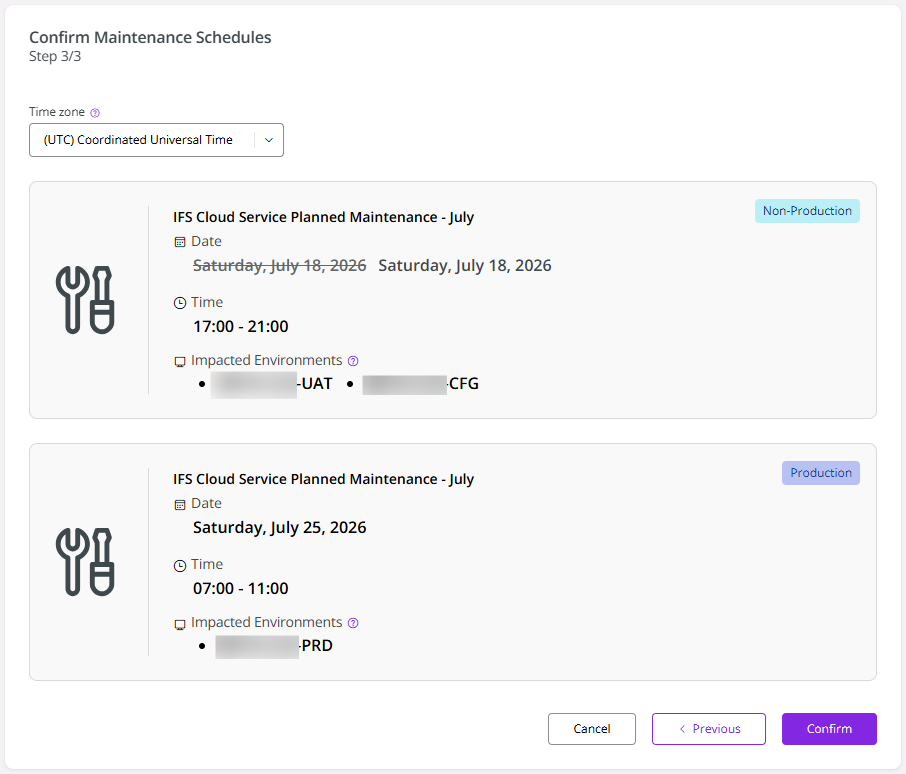

Figure 10 - Confirm the Reスケジュールd Date/Time

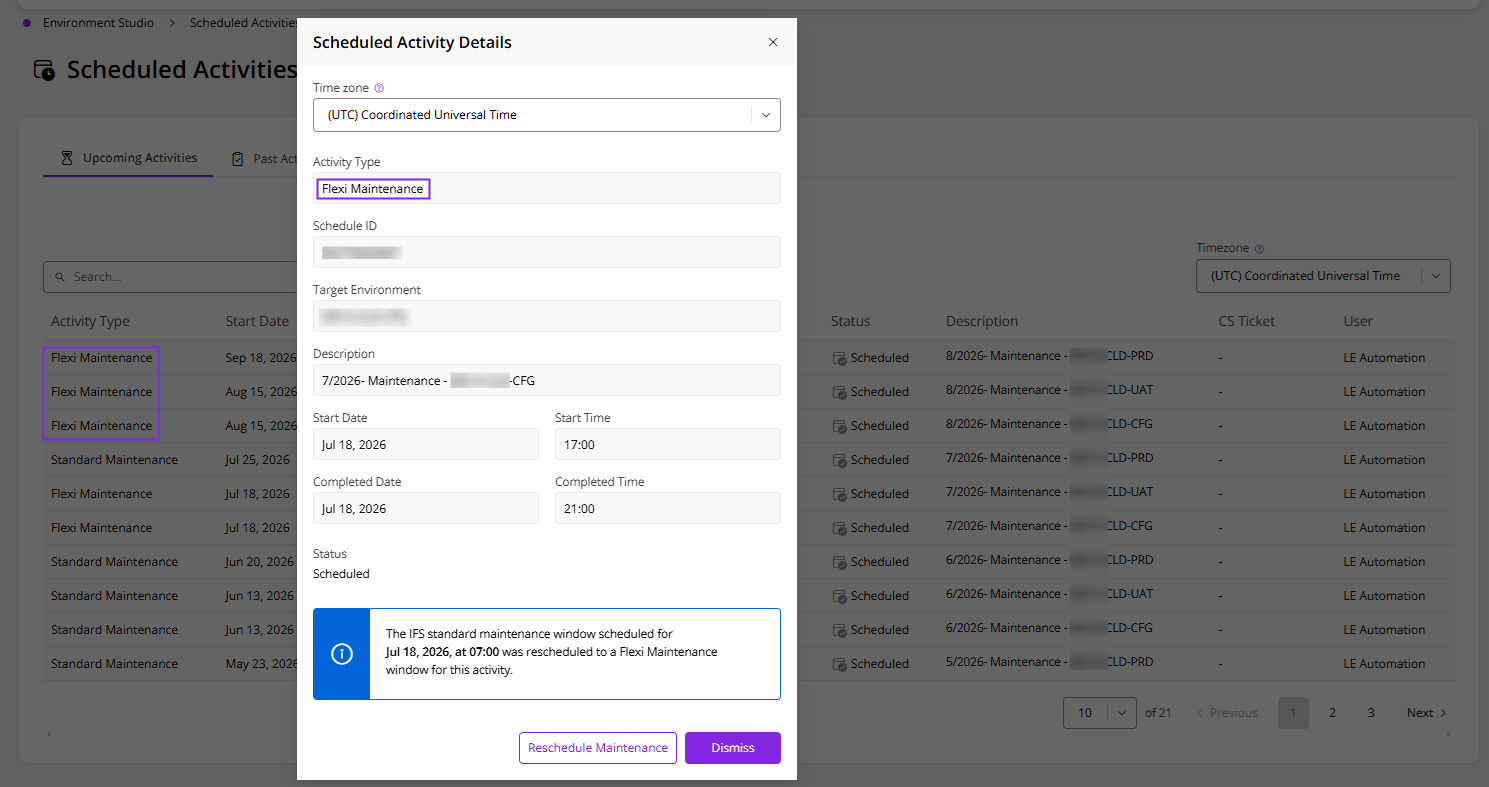

  • スケジュールd Activities テーブルで、再スケジュールされた保守を確認します。再スケジュールされた保守アクティビティは、Flexi 保守 アクティビティとして表示されます。
Figure 11 - Standard 保守 changed to a Flexi 保守

本番保守の再スケジュール

同様に、本番保守アクティビティも直接再スケジュールできます。本番保守を直接再スケジュールする場合、ステッパー表示で 2 つの主なステップ(スケジュール Production、Confirmation)が開きます。

Figure 12 - スケジュール Production 保守
